Mục tiêu của Dự án là hỗ trợ Ngân hàng Nhà nước Việt Nam, Trung tâm Thông tin Tín dụng và Bảo hiểm Tiền gửi Việt Nam nâng cao chất lượng thực hiện các chức năng chính của mình phù hợp với các chuẩn quốc tế phù hợp cho ngành ngân hàng thông qua việc:
- Xây dựng một hệ thống tập trung, tích hợp các quy trình nghiệp vụ và một kiến trúc công nghệ thông tin hiện đại.
- Tăng cường năng lực thể chế để thực hiện các hoạt động nghiệp vụ.
Đối với BHTGVN, Dự án FSMIMS sẽ hỗ trợ BHTGVN nâng cao hiệu quả thực hiện vai trò quan trọng của mình trong việc bảo vệ người gửi tiền. Dự án FSMIMS cũng góp phần tăng cường chia sẻ thông tin, nâng cao hiệu quả sử dụng thông tin để đảm bảo vai trò hiệu quả hơn trong việc đảm bảo an toàn và vững mạnh cho hệ thống ngân hàng. Bên cạnh đó, Dự án FSMIMS sẽ giúp BHTGVN trở thành một tổ chức bảo hiểm tiền gửi hiện đại và hiệu quả, là thành viên tích cực của Mạng an toàn tài chính quốc gia.
Nội dung chính bao gồm:
Phần 1: Tái cấu trúc nghiệp vụ nhằm hỗ trợ BHTGVN sắp xếp lại quy trình nghiệp vụ và cung cấp chương trình đào tạo một cách có hệ thống cho BHTGVN.
Phần 2: Xây dựng hệ thống CNTT và truyền thông nhằm hỗ trợ cho BHTGVN xây dựng năng lực về công nghệ thông tin để hỗ trợ vai trò hiện tại và tương lai của BHTGVN như:
- Xây dựng kho dữ liệu tập trung hóa.
- Xây dựng hệ thống quản lý rủi ro và các hệ thống ứng dụng nghiệp vụ BHTG.
- Thiết lập hệ thống ERP hỗ trợ các hoạt động nội bộ của BHTGVN.
- Kết nối, chia sẻ thông tin với các cơ quan liên quan như NHNN, Trung tâm thông tin tín dụng.
- Xây dựng hệ thống core banking thu nhỏ phục vụ cho nghiệp vụ ngân hàng bắc cầu.
- Thiết kế hệ thống, các tài liệu đấu thầu mua sắm và triển khai thực hiện
Phần 3: Quản lý thực hiện dự án nhằm hỗ trợ cho BHTGVN quản lý triển khai dự án nhóm hợp phần của mình, đảm bảo tuân thủ các hướng dẫn của WB về đấu thầu mua sắm và quản lý tài chính, thực hiện hợp đồng đúng tiến độ và duy trì thông tin liên lạc tốt giữa cấp quản lý và nhóm chuyên trách dự án về tình hình triển khai dự án.

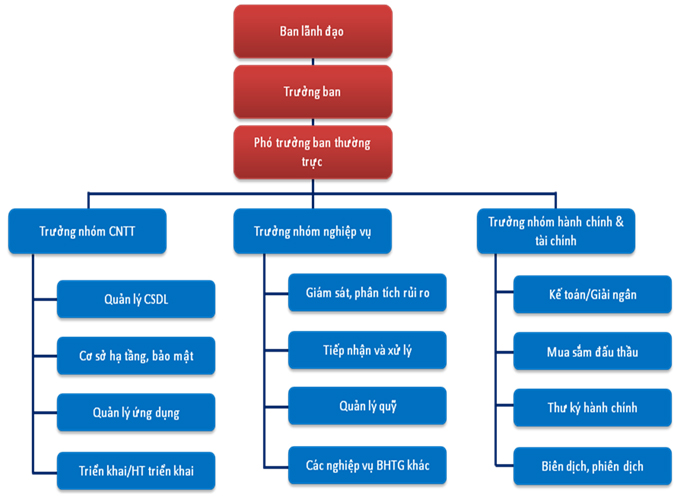

2. Cơ cấu tổ chức ban triển khai dự án
3. Các mốc thời gian của dự án
- 21/4/2009 : Hiệp định tín dụng được ký giữa Chính phủ VN và WB.
- 29/9/2009: BHTGVN tổ chức lễ khởi động dự án FSMIMS nhóm hợp phần BHTGVN.
- 1/10/2009: 31/12/2010: BHTGVN tuyển chọn tư vấn hỗ trợ kỹ thuật và hỗ trợ triển khai.
- 24/1/2011: BHTGVN ký hợp đồng dịch vụ tư vấn với NRI – công ty tư vấn có điểm tổng hợp cao nhất trong quá trình lượng thầu dịch vụ tư vấn.
- 21/2/2011 : BHTGVN và NRI tổ chức khởi động và triển khai dịch vụ tư vấn.

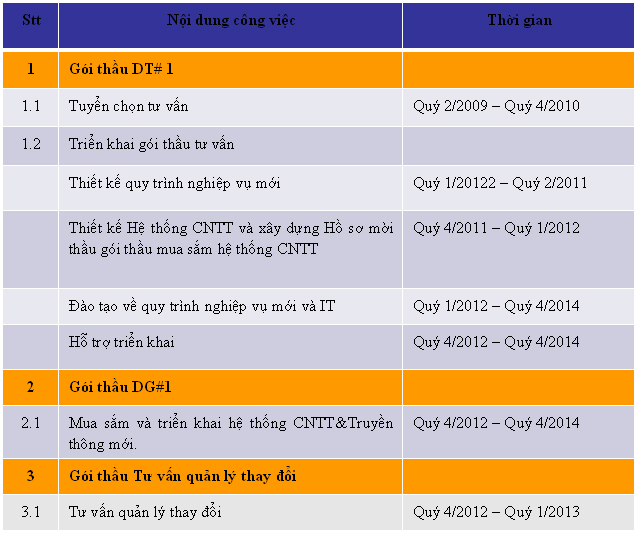

4. Kế hoạch triển khai dự án
5.Tài liệu tham khảo:
- Thông tin về dự án FSMIMS trên trang web của Ngân hàng thế giới
http://web.worldbank.org/external/projects/main?pagePK=64283627&piPK=73230&theSitePK=387565&menuPK=387597&Projectid=P088759
